高速液壓夯實機一次打多少下或者夯多少錘?怎么確定夯擊次數?

發布時間:2009-04-08作者:來源:振動壓路機|沖擊壓路機|液壓夯實機|垃圾壓實機|多功能裝載機|洛陽晟路機械制造有限公司點擊:1693

高速液壓夯實機一次打多少下或者夯多少錘?怎么確定夯擊次數?太多液壓夯實機用戶在使用過程中打電話咨詢,在此,高速液壓夯實機廠家給大家談談這個問題,以幫助大家更有效地施工。

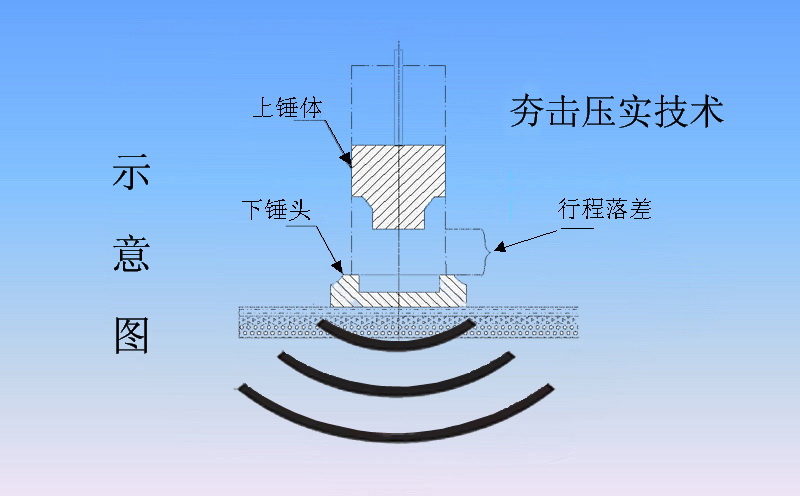

高速液壓夯實機

首先,告訴大家高速液壓夯實機一次打多少下或者夯多少錘并沒有一勞永逸的標準答案,工程施工影響工程施工質量的外在因素很多,大致有“材料、機械、方法、環境、人員”等五大方面,這五大方面一個環節出現問題都會影響到施工質量。

液壓夯實機

就高速液壓夯實機而言,雖說操作人員與機械設備很容易固定,但一旦更換了施工環境,受基礎材料性質、含水量多少以及道路施工要求等外在因素的影響及制約,施工方法或者說施工工藝就有可能需要改變。

液壓夯實機

當然了,施工方或設計方也可多多總結積累施工經驗,在施工的過程中遇到與之前施工環境及施工要求較為貼近的施工需求,就可以參照以往的施工實驗記錄,確定高速液壓夯實機在施工時一次打多少下或者夯多少錘。

液壓夯實機工作原理

總而言之,高速液壓夯實機施工更有效更穩妥的方法還是通過做試驗段,即通過實驗夯實來確定高速液壓夯實機一次打多少下或者夯多少錘,定下準確的夯擊次數。大致可依照以下步驟執行。

一、實驗準備;

實驗準備工作包括在夯擊前檢驗需夯實基礎的壓實度、平整度是否達到設計要求,檢測合格后的基礎方可進行沖擊夯實點的布設。基礎填層表面干燥時要適量灑水,防止表面粉塵影響能量向深層傳遞以及造成環境污染。

二、夯點布置;

在檢測合格滿足高速液壓夯實機施工要求的路基上放出夯點,用白灰標記并編號并按照編號測出每一點初始高程。夯點布置要細致,所謂欲速則不達,不做夯點規劃容易出現夯實不均勻以及重復做工的情況。

三、實驗記錄;

高速液壓夯實機試驗記錄采取分別使用強、中、弱三個工作檔位,以弱檔9錘、12錘、15錘布點夯實;中檔6錘、9錘、12錘布點夯實;強檔6錘、9錘、12錘的方式對布點夯實,之后測密實度,并以每3錘為一組追加夯實,對應記錄每次數據。

四、確定錘數;

當步驟三實驗記錄中出現至少2組數據達標的夯實記錄時,可停止繼續實驗夯實,對比實驗數據,根據現場情況,如:基礎下方有無涵洞、管道,鄰近構造物有無沖擊力限制、施工速度有無要求等,合理選擇施工檔位及對應夯擊次數。

其中,步驟三實驗記錄環節,工作檔位相對夯擊次數的實驗起點次數,可參考以往工地的相似實驗數據,直接采用最貼近最終達標夯實次數的實驗數據,以縮短實驗夯實過程,提高施工效率。

注意:弱檔位的高振頻低振幅與強檔位的高振幅低頻率有不同的施工功效,通常底層夯實多采用強檔位夯實,臨近表層的夯實多選擇低檔位。較大厚度的基礎夯實,在不了解基礎下有無管路等存在,每要求夯實影響深度的情況下盡量不選擇強檔位。

此外,高速液壓夯實機作業點夯錘外緣距橋、涵等構造物的距離也應試驗確定。在實驗數據不明的情況下,建議施工點即夯錘的中心距離結構物可設定為800mm,即直徑1000mm的夯錘邊緣到結構物距離不低于300mm,以確保構造物的安全。

高速液壓夯實機一次打多少下或者夯多少錘?怎么確定夯擊次數?高速液壓夯實機廠家的指導意見就說到這里,若您有更好的施工方案或不同意見,可留言交流。三人行必有我師,希望文章對您有幫助。
