免费在线试看aaa,优克里里怎么按琴弦,一级二级黄色网一级片,性感黄片视频免费看

網站地圖-聯系我們 咨詢熱線:176-2971-7111 / 8111 / 9111 18538361111 電子郵箱:2563341863@qq.com

product center / 產品中心
施工指導
當前位置:首頁 > 晟路品牌 > 施工指導

濕陷性黃土沖擊式壓路機沖擊碾壓施工工藝

發布時間:2018-08-16來源:振動壓路機|沖擊壓路機|液壓夯實機|垃圾壓實機|多功能裝載機|洛陽晟路機械制造有限公司點擊:10106

濕陷性黃土沖擊式壓路機沖擊碾壓施工工藝

沖擊式壓路機沖擊碾壓租賃

濕陷性黃土沖擊式壓路機沖擊碾壓施工工藝

濕陷性黃土飽和結構不穩定,主要是由于黃土顆粒間隙過大,在大量滲水后,使土體在自重及荷載作用下發生沉陷,這種特性會對構造物帶來不同性質的危害,基礎沉降、折裂、傾斜,嚴重影響工程安全及使用。

沖擊式壓路機沖擊壓實通過對黃土施加高強度的沖擊力,可以有效減小或消除土的壓縮性和濕陷性。
  沖擊式壓路機沖擊壓實技術廣泛應用于淺層軟弱地基的沖擊碾壓,濕陷性黃土地基的處理,高填石方路堤的分層沖擊碾壓。在濕陷性黃土地基處理中適用于一般路段的Ⅱ級(含Ⅱ級)以下濕陷性黃土地基。

洛陽晟路結合多年的生產及施工經驗,為您提供濕陷性黃土沖擊碾壓施工工藝如下,以供參考:
  施工設備及機具配備:
  施工主要機械設備有:洛陽山島32kj沖擊式壓路機一套,平地機一臺,20噸以上壓路機一臺,推土機一臺,裝載機一臺,灑水車一臺。
  施工前準備工作:
  (1) 施工前應熟悉相關設計文件、工程概況、氣候條件及地形地貌等,在熟悉設計文件基礎上,對設計采用沖擊壓實的地段進行現場核對和調查,以確定沖壓面積,地形等是否滿足要求。
  (2) 對原地面進行處理,地表的種植土清除15cm,拆除舊的建筑物基礎要清除到地表以下30cm,置換素土填筑;挖掘樹根的坑超過30cm須分層夯實到原地面;原地面坑洼不平地段,相對高差小于50cm的進行整平處理,相對高差大于50cm的坑分層夯實到原地面。
  (3) 按《公路路基施工技術規范》的要求,做好導線、中線、水準點復測、橫斷面檢查與補測、增設水準點等工作,并按設計文件要求定出路堤坡腳、護坡道及邊溝位置。
  (4) 沉降量檢測點埋設用長6cm鐵釘系紅布條做明確標志,準確定點。平地機刮平時應注意保護帶有紅布條鐵釘的檢測點,距檢測點20cm范圍內不得擾動。

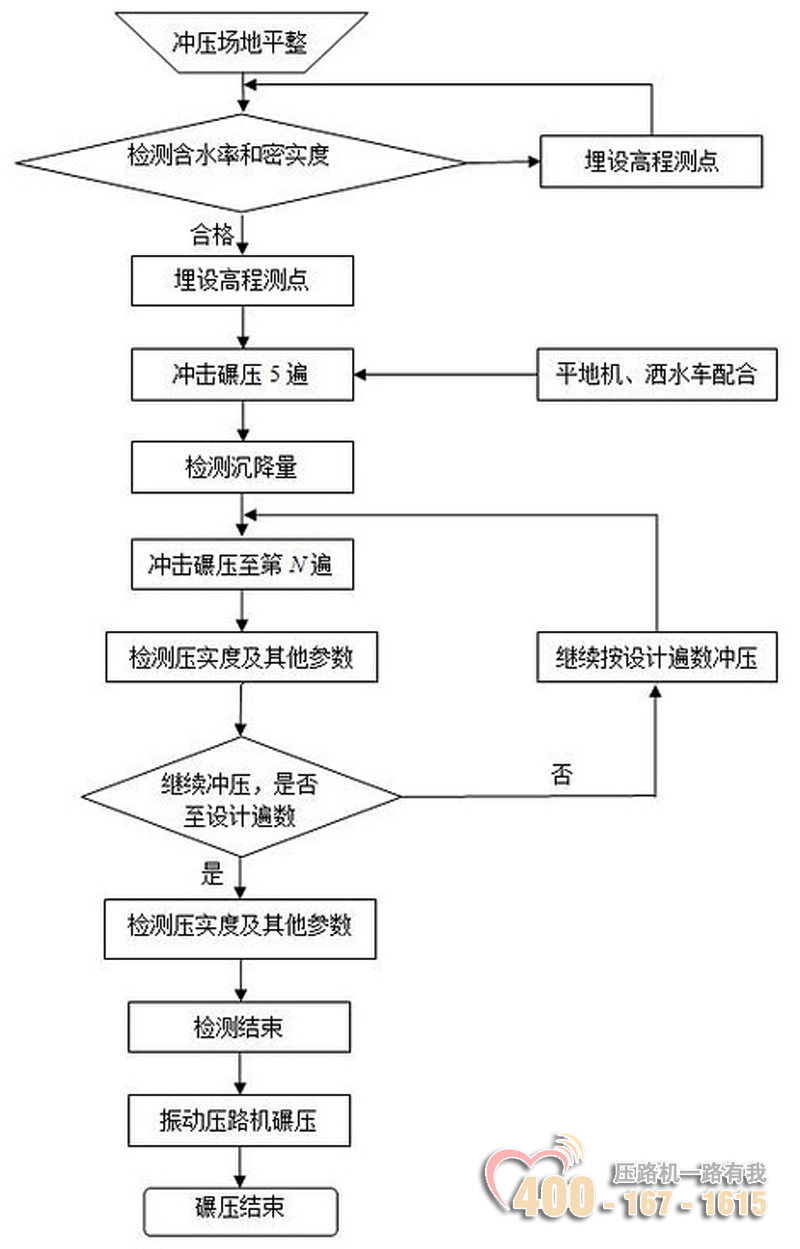

  施工工藝流程圖:

濕陷性黃土施工工藝  施工常規檢驗:
  (1) 沖擊碾壓前,在作業段中(300~500m)取代表性土樣1處,測定土的液塑限(確定土名)、最大干密度和最佳含水量;
  (2) 沖擊碾壓完成后,隨機取6處,分層檢測壓實度(清表以下20cm、50cm、80cm),相鄰位置做地基承載力檢測(采用輕型動力觸探儀)6處(測深90cm);取1處,分層檢測濕陷性系數(清表以下20cm、50cm、80cm);
  (3) 每個作業段完成后,應評定分層壓實度(或貫入值)和濕陷系數是否符合設計要求。

   廣大路友如有補充及指點的地方請聯系。


分享到:0
#

拍下二維碼,信息隨身看

試試用微信掃一掃,
在你手機上繼續觀看此頁面。
